Bahnstrom - An der Trasse zwischen Osterburken und Rohrbach werden bis Mitte 2023 insgesamt 79 Masten komplett ausgetauscht

Zwischen Lauda und Distelhausen: Masten der Bahnstromtrasse werden getauscht

Es ist ein ungewöhnliches Bild, das sich am Radweg zwischen Lauda und Distelhausen bietet: Die Masten der Bahn-Stromtrasse werden getauscht und die Leiterseile deshalb vom alten auf den neuen Mast „umgehoben“.

Von
Diana Seufert
Lesedauer:
79 Masten auf der Bahnstromtrasse zwischen Osterburken und dem bayerischen Rohrbach werden erneuert. Dann müssen auch die Stromleiterseile vom alten auf den neuen Mast umgehoben werden, wie hier am Radweg bei Lauda. © Diana Seufert

Lauda-Königshofen. So mancher Spaziergänger und Radfahrer bleibt stehen und betrachtet sich das ungewöhnliche Schauspiel. Vereinzelt werden Handys gezückt und Fotos gemacht: Schließlich sieht man nicht alle Tage, wie Stromleitungen von einem Mast auf den anderen kommen.

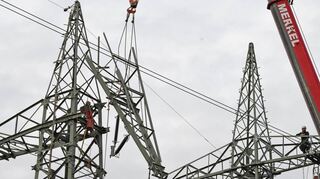

Parallel zum Umheben der Leiterseile wird der alte Mast demontiert. © Diana Seufert

Die Deutsche Bahn erneuert bis Mitte 2023 einige Stahlkolosse zwischen den Unterwerken Osterburken und Rohrbach. Die Trasse stammt aus dem Jahr 1975 und wird auf den Stand der Technik gebracht. Auf rund 95 Kilometern Länge müssen nach Bahn-Angaben 79 Masten ersetzt und damit auch die Leiterseile umgehoben werden.

Einer davon steht direkt am Radweg zwischen Lauda und Distelhausen. Der neue Mast mit dem schmaleren Gestänge wurde auf der gleichen Stelle wie sein Vorgänger errichtet. Der musste dafür weichen und wurde per Kran quasi „zur Seite geschoben“. Nun folgt der Tausch der stromführenden Leiterseile. Von den vier Doppelbündeln werden dafür jeweils zwei abgeschaltet. Mehrere Stunden dauert die Prozedur, bis der Umbau schließlich – zumindest auf einer Seite – vollzogen ist. „In der Regel wird ein Stromkreis für die Baumaßnahmen abgeschaltet. Die Arbeiten erfolgen unter Einhaltung aller relevanten Sicherheitsmaßnahmen“, erklärt eine Bahnsprecherin.

In luftiger Höhe werden die Stromleitungen unterhalb der Isolatoren am neuen Mast wieder befestigt. © Diana Seufert

Seelen aus Stahl

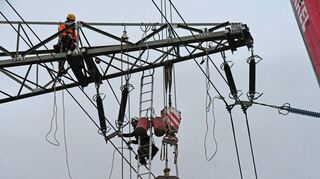

Der Ausleger des Autokrans ist bis zum Anschlag ausgefahren. An seiner Spitze baumelt ein Flaschenzug, der eine spezielle Aufgabe hat: Er hält die Aluminium-ummantelten Seile mit Stahlkern, im Fachjargon Stahlseelen genannt, die bereits vom alten, bis zu zehn Tonnen schweren Tragmast abmontiert wurden. Auf Zug hängen sie in sicherer Entfernung in der Luft, um den Monteuren auf der 110-Kilovolt-Freileitung die nötige Bewegungsfreiheit auf der Traverse des neuen Masts zu ermöglichen. Sicher und natürlich schwindelfrei verrichten die Männer ihre Arbeit. Zeit, um die Ausblicke in rund 25 Meter Höhe zu genießen, gibt es nicht. Dort oben müssen die Vorbereitungen getroffen werden, damit die Leiterseile wieder eingeklinkt werden können.

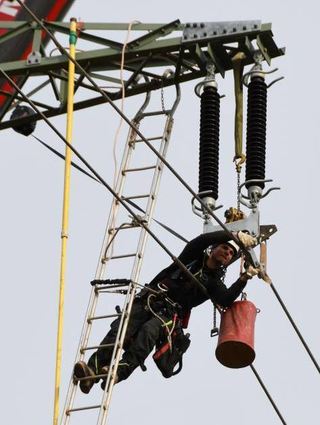

Mit geübten Griffen hängt der Monteur die Leiterseile in die Klemmen. © Diana Seufert

Die neuen Langstab-Isolatoren für die Stromleitungen sind bereits am neuen Mast vormontiert. Daneben wird am Träger gerade eine Leiter eingehängt. Über dieses freischwingende Gerüst klettert der Monteur nach unten. Ein zweiter Kran liefert bei ihm in luftiger Höhe die Rollen ab, an denen schließlich das Leitungsbündel befestigt werden soll. Mit geübten Griffen hat sich der Mann rasch das Bauteil geangelt und macht sich daran, die Seile in die Klemmen einzuhängen. Der einsetzende Nieselregen macht der eingespielten Truppe nichts aus. Gut gesichert werden die Leiterseile und die Schutzspiralen festgeschraubt, die dann mithilfe des Autokrans in Position gezogen werden.

Trägerarm abgetrennt

Bevor die Spezialisten mit dem zweiten Bündel ebenso verfahren, haben sie auf dem neuen Mast eine kleine Pause. Sicherheit wird großgeschrieben. Denn erst wird die Traverse des alten Kolosses abgetrennt. Mit dem Winkelschleifer rückt ihr Kollege dem alten Stahl zu Leibe, bis der mehr als eine Tonne schwere Träger endlich nachgibt. Die langen Stahlketten des Autokrans, die am Arm des Masts befestigt wurden, verhindern, dass sich das Teil unkontrolliert lösen und herabfallen kann. Am Haken des Krans wird es dann langsam zu Boden gelassen.

Immer informiert sein

Die wichtigsten News des Tages

FN Mittags Newsletter - Jetzt anmelden!

Mehr erfahren

Danach ist „freie Fahrt“ für den Tausch des zweiten Strombündels, das nun nicht mehr am Vorgängermast hängenbleiben kann. Der Sicherheitsabstand ist wieder hergestellt.

Präzision gefragt

Mehrere Stunden sind vergangen, bis auch dieses Seil am Platz ist. Langsam senkt sich die Dunkelheit über das Taubertal, doch die Spezialisten haben noch einiges zu tun, bis der Strom wieder fließen und die Leitung in Betrieb gehen kann. Die Erdungen müssen noch ausgebaut werden, damit die Männer aufgrund der Restspannung keinen Stromschlag erhalten. Und auf dem alten Mast müssen zur Sicherheit noch Isolatoren eingebaut werden, damit aufgrund der Hochspannung kein Lichtbogen entsteht und somit kein Funke überspringen kann.

Am nächsten Tag steht der Umbau der restlichen beiden Leiterstränge und der Erdung am rund 30 Meter hohen neuen Mast an.

Mehr zum Thema

Ehrgeiziges Projekt in der Eisenbahnstraße

Lagerhaus in Königshofen wird modernes Wohngebäude

Veröffentlicht
Von
Diana Seufert
Mehr erfahren
Gemeinderat

Pumpwerk Königshofen ist fast fertiggestellt

Veröffentlicht
Von
dib
Mehr erfahren
Arbeitsmarkt

Viele scheitern an der Sprache

Veröffentlicht
Von
S. Maurer, C. Ebner, C. Schultz
Mehr erfahren

Zu guter Letzt wird der tonnenschwere Koloss Stück für Stück zerlegt. Auch bei der Demontage ist Präzision gefragt: Der Autokran hievt die schweren Einzelteile des Mittelstücks zwischen den Strombündeln nach oben und legt sie auf dem Boden ab.

Nach rund zwei Arbeitstagen ist der Tausch der Stromleiterseile an diesem neuen Mast beendet, ohne dass die Bahnkunden davon Notiz genommen haben. Über die Hälfte ist bereits geschafft, teilt eine Bahnsprecherin mit. Damit liege man im Zeitplan. Dann ist die Trasse zwischen Osterburken und dem bayerischen Rohrbach, die von Frankfurt aus gesteuert wird, auf dem neuesten Stand der Technik. Insgesamt, teilt die Bahn, wird dafür ein zweistelliger Millionenbetrag ausgegeben.
